社屋建替までの軌跡
2020年2月6日
創業55周年記念で集合写真を撮りました。
2019年4月18日
組織員全員で落成祝賀会を開催しました。
2019年4月16日
関係者をお招きし落成祝賀会を開催しました。
2018年12月10日
仮設プレハブから引っ越。新社屋で営業開始しました。
2018年11月30日
起工から1年2ヶ月、7階建ての新社屋が無事に竣工しました。
『松尾建設様』を主体に『豊工務店様』との共同企業体で建設していただきました。
2018年11月15日
ほぼ完成し、11月30日に竣工、12月上旬に引越します。
2018年10月1日
足場が外れたので、外観が見えるようになりました。こちらは西側です。
東側はまだ荷物搬入の為、足場があります。
2018年9月4日
養生シートで分かりにくいですが、外壁の塗装がほぼ終わりました。現時点で一ヶ月遅れの11月末完成予定です。
2018年8月1日
内装も順調に進んでいます。
2018年8月1日
最上階の7階までコンクリート打設が完了。夕日が綺麗な日でした。
2018年7月2日
6階の基礎が完成し、最上階の7階を工事中。
2018年6月1日
5階の基礎が完成し、6階を工事中。
先月、建築現場の電動工具関連機材が約40万円分盗難にあいました。施錠はしていたものの、まさか深夜に忍び込むものとは思わず、警察を呼び、セキュリティを強化することにしました。
2018年5月8日
3階〜4階の基礎が完成し、5階を工事中。
2018年4月26日
地下の免震装置、設置状況。
2018年3月30日
2階の基礎が完成し、3階の基礎を工事中。

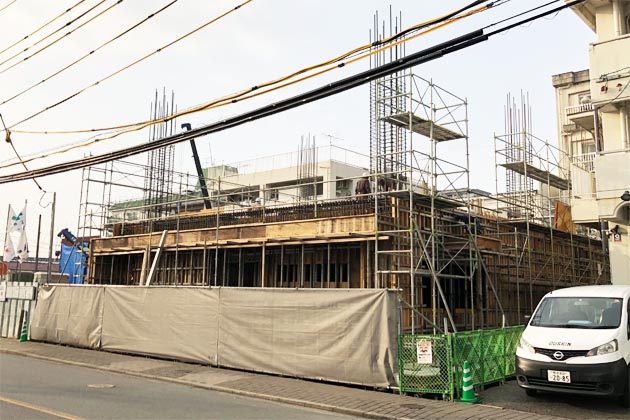

2018年3月1日
1階の基礎が完成し、2階の基礎を工事中。
2018年2月3日
1階部分の基礎となる配筋が終了し、コンクリート打設中。
2018年1月18日
免震装置の上にコンクリート基礎を打設するため、鉄筋を配筋中。
2018年1月12日
ブリヂストン製の免震装置が6箇所、設置されました。
2017年12月29日
免震装置を設置する基礎が完成し、年内の工事は本日で終了となりました。
2017年12月25日
免震装置は信頼と実績の高いブリヂストンさんを採用させていただきました。
横浜の工場にて製品検査に立ち会い、合格したものが納品されます。
2017年11月29日
基礎の部分が掘り上がりました。免震構造の為、これからしっかりとした基礎を作ります。
2017年11月20日
基礎工事の為、地面を掘っていくと、5トン〜20トンの大きな石が出てきました。
2017年10月13日
新社屋の起工式を執り行いました。2018年10月末完成予定です。皆様にはご迷惑とご心配をおかけしますが、見守っていただけますと幸いです。
2017年8月23日
築49年の社屋も無事に解体。これから、新社屋の着工に向けて、動き始めます。
2017年7月7日〜8日
2日間かけ社屋隣の駐車場に仮社屋プレハブを建設し移転を行いました。
2017年5月
社員が安心して仕事ができる環境を整えるため、建替を決意しました。
2016年4月
熊本地震により、築48年の本社社屋は損傷し、大規模半壊の認定を受けました。
